Монтаж септика из железобетонных колец состоит из восьми этапов: разметка, котлован, днище, сборка колонн, герметизация стыков, испытание на герметичность, обратная засыпка, перекрытие с люком и вентиляция. Главное правило: герметичность проверяют до засыпки, по ГОСТ Р 70818-2023, п. 6.3.12. Кольца без днища и перекрытия — это колодец, а не септик.
Что входит в монтаж
Монтаж септика из ЖБ-колец — это не только «копать и ставить». На площадке восемь обязательных этапов, а перед ними — нулевой: расчёт, без которого на площадку выходить бессмысленно. Каждый этап влияет на то, будет ли система работать годами или даст течь после первой же зимы.
| Этап | Что делаем | Контроль |
|---|---|---|
| 1 | Разметка и проверка нормативов | Расстояния до дома, колодца, границ |
| 2 | Котлован | Размер с запасом на монтаж и гидроизоляцию |
| 3 | Днище | Плита ПН или кольцо с дном КСД |
| 4 | Сборка колонн | Кольца с фальцем КСЗ, анкеровка |
| 5 | Герметизация стыков | Уплотнители, раствор, гидроизоляция |
| 6 | Испытание на герметичность | До засыпки, с оформлением акта |
| 7 | Обратная засыпка | Непучинистый материал, послойно |
| 8 | Перекрытие, люк, вентиляция | Стояк Ø 100 мм |
Этап 0. Расчёт: объём и число камер
Сначала считают, из скольких колец соберут септик. Расчётный объём — не менее трёхкратного суточного притока (СП 32.13330.2018, п. 9.2.13.3; ГОСТ Р 70818-2023, п. 5.4.4), а суммарно — не менее 2,4 м³ независимо от расхода.
Камерность по эквивалентному числу жителей (СП 32.13330.2018, п. 9.2.13.4):
- однокамерный — до 5 человек;
- двухкамерный — до 50 человек;
- трёхкамерный — от 50 до 100 человек.
Пример: семья из четырёх человек, норма 150 литров в сутки на человека. Суточный приток 0,6 м³, трёхкратный минимум 1,8 м³, но по нормативу берём не меньше 2,4 м³. Для колец КС 10-9 (0,70 м³) это минимум 4 кольца. Практичное решение: три кольца в первой камере, два во второй плюс фильтрующий колодец.
Если диаметр и маркировка ещё не выбраны — начните с подробного гида «Как выбрать ЖБ кольца для септика: размеры и расчёт»: там таблицы и расчёты для типовых семей.
Этап 1. Разметка и нормативы
Главное правило: септик нельзя ставить где попало — есть минимальные расстояния, которые нарушать не следует.
Минимальные расстояния по ГОСТ Р 70818-2023:
- септик до жилого здания — 5 метров (п. 5.4.3), примерно длина автомобиля;
- фильтрующий колодец до дома — 8 метров (п. 5.5.2.8);
- фильтрующая кассета — 15 метров (п. 5.5.4.7);
- поля подземной фильтрации — санитарно-защитная зона 50 метров (п. 5.5.3.10).
Для СНТ: СП 53.13330.2019 (п. 8.7) требует размещать одно- и двухкамерные септики не менее 1 метра от границ участка, а выгребные устройства — не менее 2 метров от границы соседнего участка.
Что разметить на местности:
- сам септик — где будет котлован;
- место для стоянки крана или манипулятора — техника должна подъехать вплотную;
- проезд для ассенизатора — машина для откачки должна подъехать к люку;
- трассу трубопровода от дома к септику — труба идёт с уклоном.

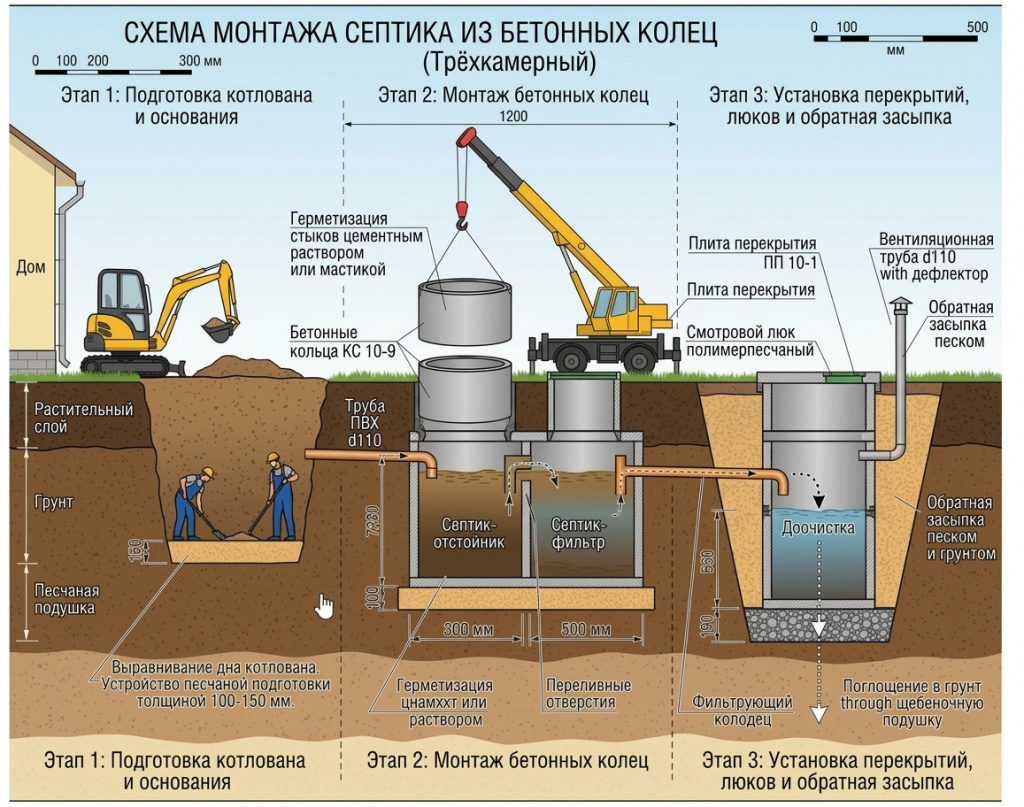

Этап 2. Котлован
Главное правило: копайте с запасом, не делайте яму «впритык» к кольцам. Нужен рабочий зазор не менее 500 мм по всему периметру — полметра свободного пространства с каждой стороны кольца.
Зачем нужен запас? Кольца предстоит не просто опустить в яму: стыки герметизируют ещё и снаружи — наносят мастику, укладывают гидроизоляцию. В узкой яме рабочий не получит доступ к стыкам с внешней стороны, и незакрытые швы дадут течь.
Сразу проверьте уровень грунтовых вод. Если на дне котлована появилась вода, откачайте её и дайте основанию подсохнуть: оставшаяся на дне вода сорвёт и монтаж, и испытание. А если дно котлована окажется ниже уровня грунтовых вод, конструкцию обязательно закрепляют от всплытия (ГОСТ Р 70818-2023, п. 5.1.13).
- тяжёлая заводская плита днища ПН;
- крепление септика к бетонной плите-якорю на дне котлована;
- засыпка вокруг плотным непучинистым материалом (песок с гравием).
Дно котлованa выровняйте и уплотните — на него ляжет плита или кольцо с днищем.
Этап 3. Днище
Главное правило: используйте заводское днище, а не заливайте бетон на месте.
Что использовать:
- заводская плита днища ПН — отдельная бетонная плита;
- или кольцо с дном КСД (в ГОСТ 8020-2016 обозначается как КОД) — кольцо, у которого дно уже есть.
Как уложить днище правильно:
- Уложите плиту или кольцо с дном на подготовленное основание.
- Проверьте строительным уровнем в двух перпендикулярных направлениях (крест-накрест).
- Если пузырёк уходит в сторону — подсыпьте песок и выровняйте снова: перекос днища даст перекос колец и течь стыков.
Этап 4. Сборка колонн
Колонна — это столбик колец, поставленных друг на друга. Собирайте её из колец с фальцевыми торцами (в каталоге завода — КСЗ и КСДЗ).
Как поднимать кольца: краном или манипулятором с грузозахватными приспособлениями; отдельные изделия — за монтажные петли, отлитые в бетоне.
Обязательно скрепите кольца между собой. На пучинистых грунтах (глина, суглинок) это критично: зимой грунт промерзает и расширяется, стыки могут разойтись, и одной гидроизоляцией герметичность не удержать.
Варианты скрепления:
- Анкеровка: просверлите стык и установите стержни арматуры Ø 12–16 мм или заводские анкерные скобы — 3–4 штуки на стык, равномерно по окружности.
- Сварка закладных изделий: если в бетон отлиты металлические петли — сварите петли соседних колец между собой.
Перелив между камерами: камеры соединяют переливом — трубой, по которой стоки перетекают из одной камеры в другую. Уровень перелива делают на 10–15 см ниже верха кольца: этот запас нужен под плавающую корку и воздушный зазор, чтобы стоки не упирались в перекрытие.

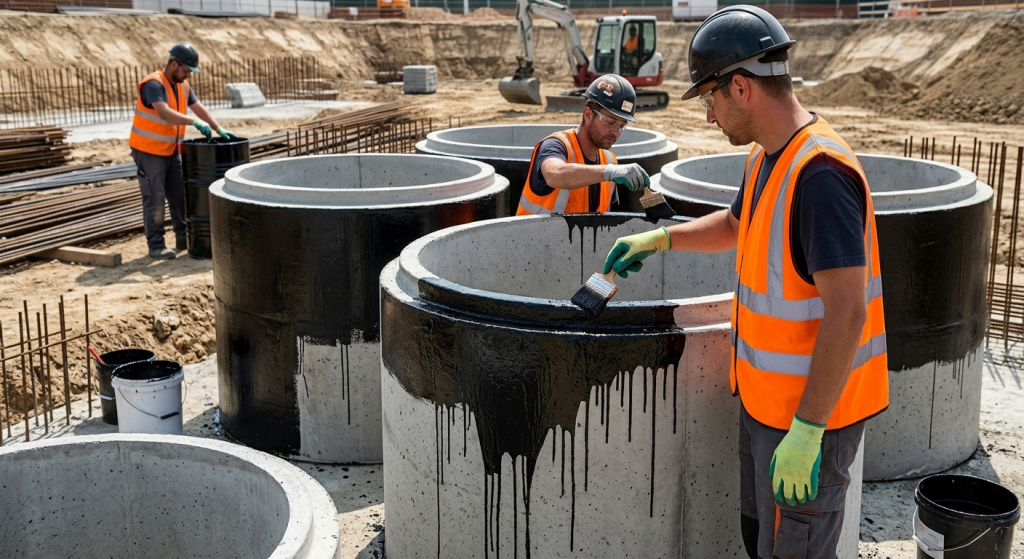

Этап 5. Герметизация стыков
Главное правило: стыки герметизируют с двух сторон — изнутри и снаружи. Это требование ГОСТ Р 70818-2023 (п. 5.1.13).
1. Внутренний контур:
- герметик для бетона;
- или цементно-песчаный раствор с добавкой «жидкого стекла»;
- или проникающая гидроизоляция для бетона.
2. Наружный контур:
- обмазка стыка битумной мастикой в 2–3 слоя;
- или наплавление рулонной гидроизоляции (рубероид, техноэласт) газовой горелкой.
Что купить в магазине:
- битумная мастика (ведра 10–20 кг хватит на 2–3 кольца);
- проникающая гидроизоляция для бетона;
- «жидкое стекло» — добавка в цементный раствор;
- уплотнительная лента для стыков (если предусмотрена схемой).
Проверяемый результат: фильтрационный расход не более 3 литров на м² в сутки смоченной поверхности стен и днища. Как проверить это без приборов — в этапе 6.
Этап 6. Испытание на герметичность
Главное правило: испытание проводят до обратной засыпки (ГОСТ Р 70818-2023, п. 6.3.12).
Простой метод проверки:
- Залейте пустой септик водой до верха.
- Отметьте уровень воды маркером на стенке.
- Оставьте на 24 часа.
- Проверьте уровень. Для кольца КС 10-9 смоченная поверхность — около 3,5 м², значит допустимая потеря примерно 10 литров в сутки — это падение уровня на 1–1,5 см. Ушло больше за сутки — ищите течь и повторно герметизируйте стык.
Профессиональный метод (по СП 129.13330.2019):
- определяют объём добавляемой воды, если гидроизоляция выполнена изнутри;
- определяют приток воды, если изоляция выполнена снаружи.
Результат оформляют актом: документ подписывают заказчик и подрядчик. Акт — ваш аргумент в споре и основание переходить к засыпке.

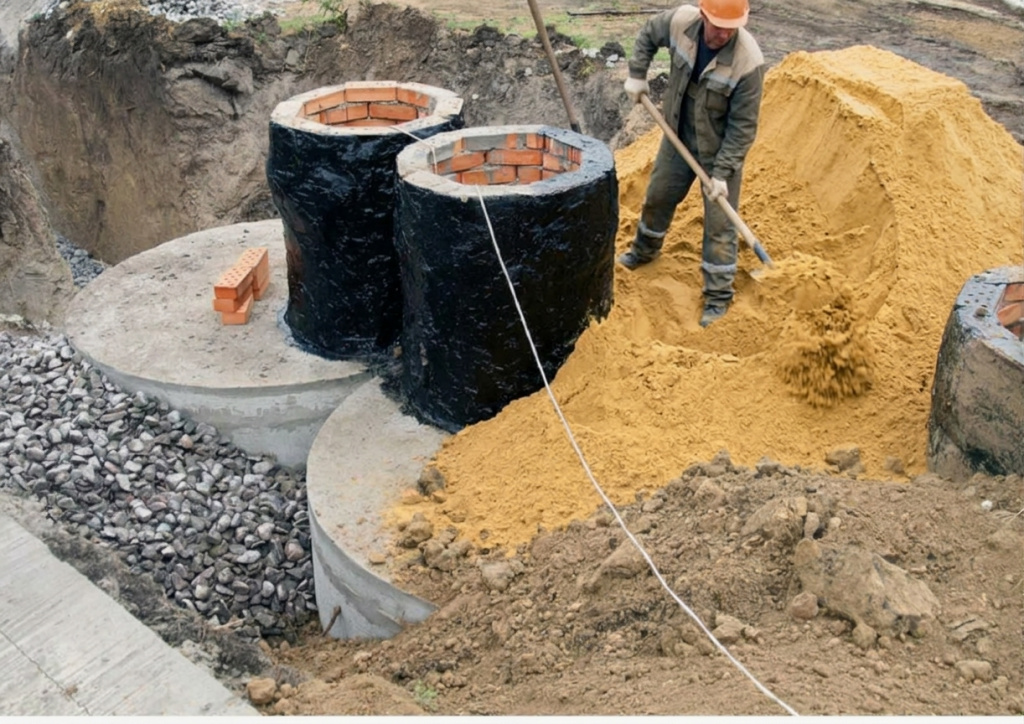

Этап 7. Обратная засыпка
Главное правило: засыпайте непучинистым материалом с послойным уплотнением.

- песок (крупный, без глины);
- ПГС (песчано-гравийная смесь);
- отсев (мелкий щебень).
Как засыпать правильно: слой 20–30 см → уплотнение виброплитой или ручной трамбовкой → следующий слой. И так до верха.
Не бросайте в котлован строительный мусор: камень или кусок бетона, прижатый к стенке, даёт точечную нагрузку — типичную причину трещин.
Этап 8. Перекрытие, люк, вентиляция
Главное правило: септик должен быть закрыт сверху и обеспечен вентиляцией.
Чем закрывают верх:
Ходовые скобы: ГОСТ 8020-2016 (п. 4.1.5) допускает в стеновых кольцах ходовые скобы — однорядные или двухрядные по вертикали. Это металлические ступени для спуска в септик при обслуживании.
Вентиляция обязательна (СП 32.13330.2018, п. 9.2.13.4), и это не формальность: в работающем септике выделяются газы — метан и сероводород. Без вентиляционного стояка им некуда выходить: на участке появляется запах, а сооружение почвенной фильтрации остаётся без тяги воздуха, нужного для доочистки стоков. Для фильтрующих колодцев ГОСТ Р 70818-2023 (п. 5.5.2) задаёт стояк диаметром не менее 100 мм с выводом на 700 мм выше планировочной отметки земли.
FAQ: частые вопросы по монтажу
| Вопрос | Ответ |
|---|---|
| На какой глубине закладывают септик? | Так, чтобы дно было ниже глубины промерзания грунта и чтобы ассенизатор мог откачать содержимое. Практическое ограничение: глубина свыше 4 метров усложняет откачку для большинства машин. |
| Можно ли обойтись без фильтрующего колодца? | Нет. ГОСТ Р 70818-2023 описывает систему как септик плюс сооружение подземной фильтрации: фильтрующий колодец, поля подземной фильтрации, кассету или блок. Септик — только первая ступень очистки. |
| Нужно ли утеплять септик из ЖБ-колец? | Для сооружений подземной фильтрации СП 32.13330.2018 (п. 9.2.13.5) требует теплоизоляционный слой, чтобы материал не промёрз. Для самого септика-накопителя отдельной нормы нет. На практике утепляют горловину, люк и подводящий трубопровод, если он идёт выше глубины промерзания. |
| Сколько времени занимает монтаж? | Своими силами без техники — от нескольких дней до двух недель в зависимости от грунта и объёма. С краном и бригадой сборка колонн занимает один-два дня, но испытание и засыпка добавляют время. |
| Что делать на обводнённом участке? | Предусмотреть защиту от всплытия по ГОСТ Р 70818-2023 (п. 5.1.13): заводская плита днища, анкеровка колец, непучинистая засыпка. Универсальной нормативной цифры глубины анкеровки нет — это расчёт по изысканиям. |
| Можно ли залить дно бетоном на месте? | Нормативно такая конструкция не описана. ГОСТ 8020-2016 предусматривает плиту ПН или кольцо КСД (КОД), а испытание по п. 6.3.12 проводится для ёмкостного сооружения как изделия. Самодельное дно на герметичность не проверить. |
| Нужен ли смотровой колодец перед септиком? | Да. СП 32.13330.2018 (п. 9.2.13.4) требует присоединять выпуски из здания к септику через смотровой колодец — он нужен для прочистки трубы при засоре. |
✅ Чек-лист: монтаж без ошибок
- Посчитайте объём и число камер (этап 0): не менее трёх суточных притоков и не менее 2,4 м³
- Проверьте расстояния: септик — 5 м от дома, фильтрующий колодец — 8 м, от границы участка — 1 м
- Копайте котлован с запасом 500 мм по периметру
- Уложите заводское днище: плиту ПН или кольцо КСД, строго по уровню
- Берите кольца с фальцевыми торцами КСЗ
- Скрепите кольца анкеровкой или сваркой закладных
- Соберите каждый стык на уплотнителе или растворе плюс два контура гидроизоляции (внутри и снаружи)
- Проведите испытание на герметичность до засыпки и оформите акт
- Засыпайте непучинистым материалом (песок, ПГС) послойно с уплотнением
- Установите перекрытие с лазом, люк и вентиляционный стояк Ø 100 мм
- Не забудьте смотровой колодец на вводе от дома
Нормативная база
| Документ | Название | Ссылка |
|---|---|---|
| ГОСТ Р 70818-2023 | Системы канализации автономные с септиками и подземной фильтрацией сточных вод. Правила монтажа и контроль выполнения работ | Скачать PDF |
| ГОСТ 8020-2016 | Конструкции бетонные и железобетонные для колодцев канализационных, водопроводных и газопроводных сетей | Скачать PDF |
| СП 32.13330.2018 | Канализация. Наружные сети и сооружения | Онлайн |
| СП 53.13330.2019 | Планировка и застройка территорий садоводческих объединений (с Изм. № 1) | Скачать RTF |
| СП 129.13330.2019 | Наружные сети и сооружения водоснабжения и канализации | — |
| СП 28.13330.2017 | Защита строительных конструкций от коррозии | — |
